La solapa Análisis Económico constituye uno de los cuadros de mando más importantes de SQL OBRAS.
Desde aquí podemos analizar varios datos tanto a nivel general del proyecto como a nivel de capítulo y/o partidas. Detallaremos la información que nos facilita cada dato.

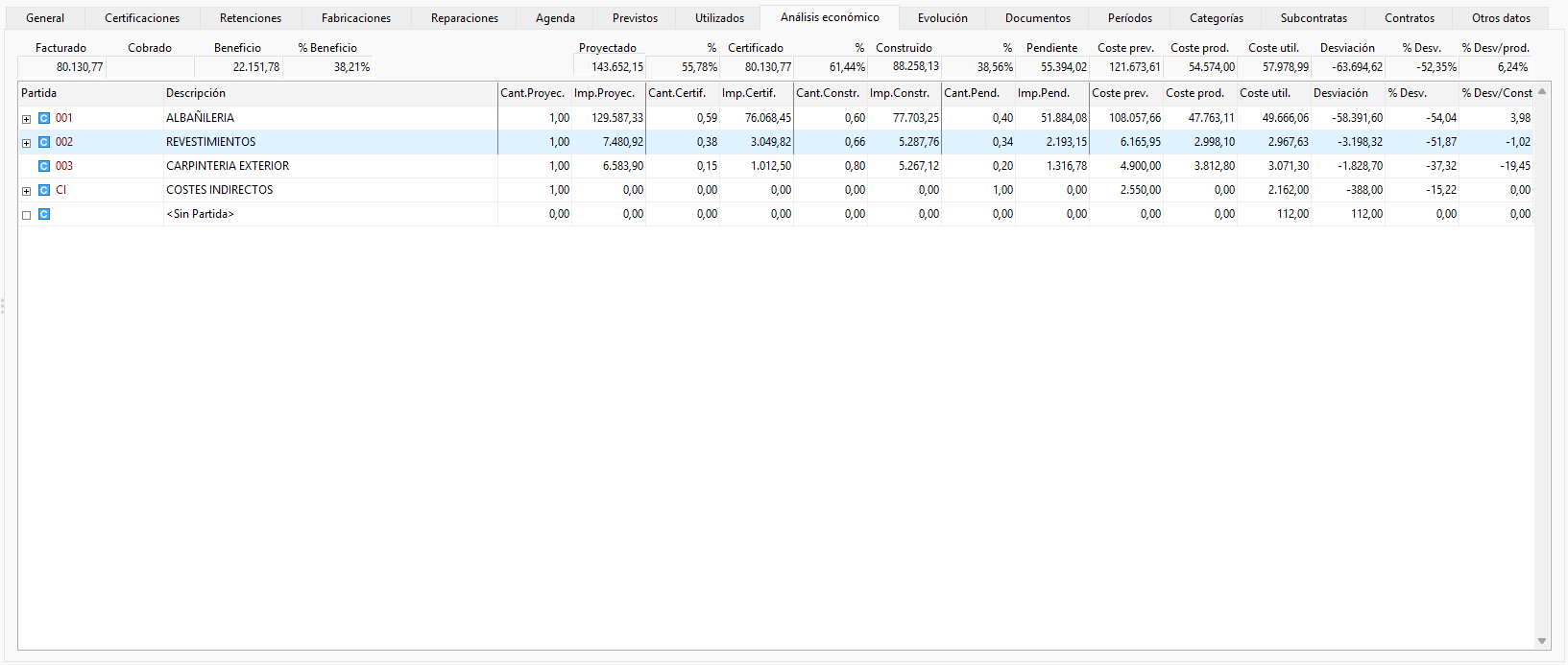

Encontramos en la parte superior una "cabecera" gris con datos globales del proyecto donde podremos varios totales. Especificaremos a continuación el significado de cada uno.
Facturado: Es el importe que se ha facturado al cliente por cualquiera de los distintos modos que SQL Obras permite, siempre y cuando se haya indicado este proyecto: factura manual, de presupuesto, de certificación, entrega a cuenta, por administración, etc.
Cobrado: Importe cobrado actualmente de las facturas emitidas al cliente o de entregas a cuenta del proyecto.
Beneficio: Diferencia entre importe facturado al cliente menos coste utilizado.
Porcentaje de beneficio: porcentaje calculado en base al importe facturado menos el coste utilizado
Proyectado: Importe de venta prevista del presupuesto/s activo/s en el proyecto.
% certificado: Porcentaje calculado en base a las cantidades presupuestadas/proyectadas y las cantidades certificadas al cliente mediante las certificaciones de facturación.
Certificado: Importe certificado al cliente a través de las Certificaciones de facturación
% construido: Porcentaje calculado en base a las cantidades presupuestadas/proyectadas y las cantidades introducidas en las Certificaciones de producción, en el caso de tener esta opción activada en el proyecto (Certificación de producción: Si). En caso contrario coincidirá con porcentaje certificado.
Construido: Importe certificado a través de las Certificaciones de producción. En el caso de tener esta opción activada en el proyecto (Certificación de producción: Si). En caso contrario coincidirá con Importe certificado al cliente (certificaciones de facturación) ya que se cubre con dicho valor.
% pendiente de construir: Porcentaje calculado en base a las cantidades presupuestadas/proyectadas menos las cantidades certificadas por producción, en caso de estar éstas activadas, o certificado al cliente de no estar activadas las certificaciones de producción.
Pendiente: Importe "pendiente de construir". Importe calculado en base a las cantidades presupuestadas/proyectadas menos las cantidades certificadas por producción, en caso de estar éstas activadas, o certificado al cliente (certificaciones de facturación) de no estar activadas las certificaciones de producción.
Coste Prev.: Coste previsto indicado en los presupuestos marcados como activos en el proyecto.
Coste prod.: Multiplicación de la cantidad producida mediante las certificaciones de producción, si están activas, o mediante las certificaciones de facturación en caso contrario, por el precio de coste de la partida en el presupuesto de cliente.
Coste Util.: Es el coste utilizado, el realmente imputado a la obra a través de albaranes de proveedore, facturas de proveedor, certificacines de subcontrata, salidas de material a obra, imputación de recursos, etc),
Desviación: Es la diferencia entre el coste previsto y el coste utilizado),
% Desv.: Porcentaje de desviación entre el importe de coste previsto y el utilizado.
% Desv./Prod.: Porcentaje de desviación entre el coste utilizado y el coste producción .

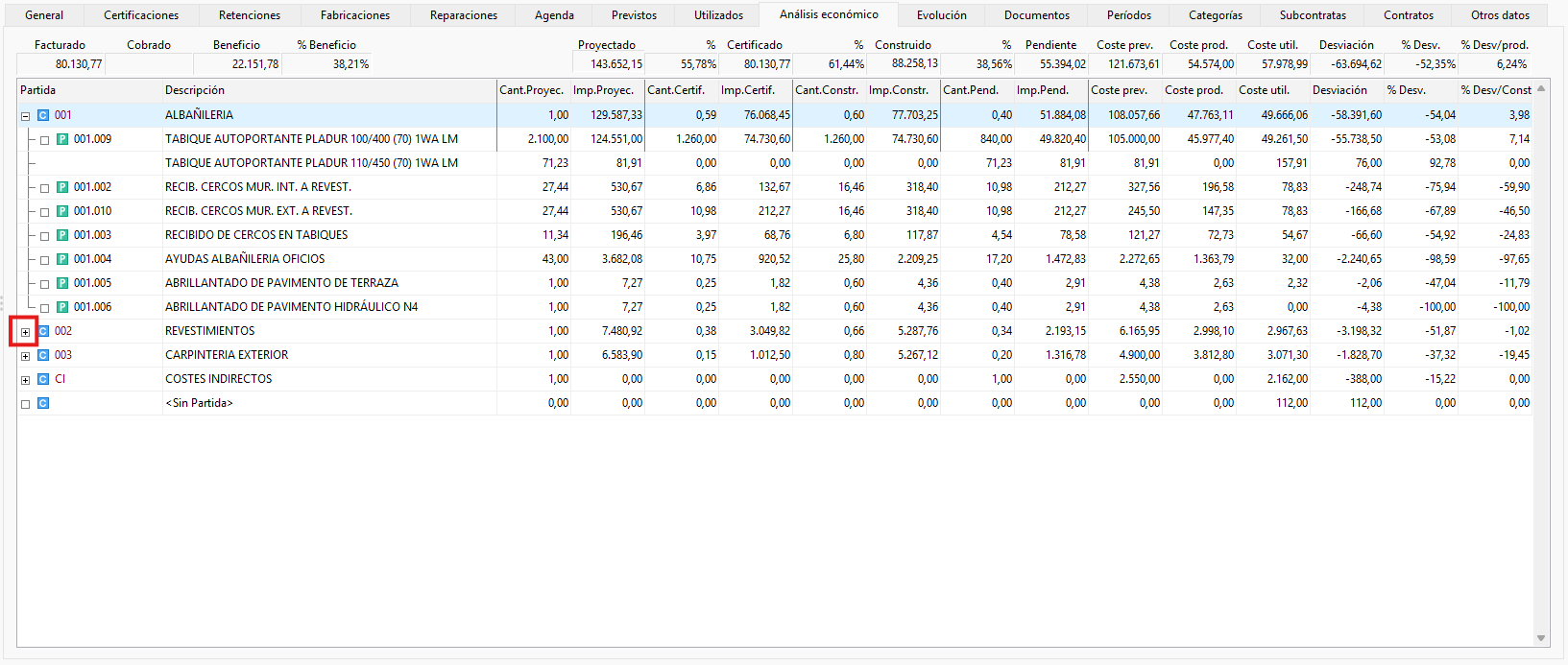

Estos datos los podemos consultar a nivel global del proyecto en estos totales de la "cabecera", o por cada uno de los capítulos y partidas si nos fijamos en la parte inferior de la pantalla. Si hemos hecho desglose del presupuesto e imputado contra estos niveles podremos hacer el análisis a dicho nivel abriendo los posible capítulo haciendo un doble click de ratón sobre el más (+) que figura a la izquierda de cada capítulo.
Además de los datos ya comentados que podemos consultar a nivel de total de proyecto, en el detalle tenamos también:
Cantidad proyectada: Son las unidades presupuestadas de cada capítulo/partida.
Cantidad certificada: Son las unidades totales certificadas de cada capítulo/partida en Certificaciones de facturación.
Cantidad producida: Son las unidades certificadas totales de cada capítulo/partida en Certificaciones de producción, en caso de que éstas estén activadas, o las de certificación de facturación en el caso de que no lo estén..
Estos datos también los podemos consultar con distintos niveles de desglose y distintas comparativas en los informes que figuran en la solapa de Proyectos, tanto en los Económicos como en los de Conceptos.
Si en la ventana figura una línea, como en el ejemplo, con la descripción "<Sin partida>" querrá decir que se han hecho imputaciones de coste al proyecto sin haber indicado contra qué partida o capítulo debería ir ese coste.
